Ersatzneubau der Brücke über die Schussen in Brochenzell
Stand 25. September 11 Uhr
Ablauf der Arbeiten
Welche Arbeiten laufen gerade an der Brochenzeller Brücke?
Der zweieinhalb Meter breite Behelfssteg für Fußgänger und Radfahrer aus Stahlfertigteilen wird bis Mitte Oktober errichtet. Damit bleibt die wichtige Verbindung für den Fuß- und Radverkehr zwischen den Ortsteilen Brochenzell und Meckenbeuren während der Bauzeit erhalten.
Bauzeitenplan
Laut Regierungspräsidium befindet sich der Ersatzneubau der Schussenbrücke nach wie vor im Bauzeitenplan. Der aktuelle Bauabschnitt (Errichtung des Behelfsstegs) läuft bis ca. Mitte Oktober, dann ist die Baustelle ca. 3 bis 4 Wochen offen für den Verkehr. Die halbseitige Sperrung der Straße wird voraussichtlich am Mittwoch, 30.09. aufgehoben. Ab diesem Zeitpunkt wird es keine Bedarfsampel mehr geben.
Danach erfolgt die Vollsperrung ab 16. November wegen Abriss der Brücke.
Wie kommt man ab November 2026 über die Schussen?
Der Behelfssteg für Fußgänger und Radfahrer neben der bestehenden Brücke wird rechtzeitig zum Abriss Mitte November fertig. Brücken über die Schussen für den motorisierten Verkehr gibt es in Kehlen und Weiler.
Die Bauarbeiten für den Ersatz des Sammletshofer Steg, eine weitere Fußgängerbrücke, sind im Plan.
Wo wird die Umleitung langführen?
Die Umleitung wird durch das Regierungspräsidium Tübingen festgelegt. Aus Richtung Meckenbeuren führt die Umleitung über die B 30 nach Buch und Kehlen, weiter über die K 7725 nach Hirschlatt und Ailingen sowie über die L 328a bei Blankenried zurück zur L 329 nach Brochenzell. In der Gegenrichtung erfolgt die Umleitung entsprechend. Das Regierungspräsidium Tübingen bittet die Verkehrsteilnehmenden um Verständnis für die mit der Maßnahme zusammenhängenden Beeinträchtigungen und um gegenseitige Rücksichtnahme.
Trotzdem wird die Verkehrsbelastung rund um die Ausweichbrücken hoch sein, denn viele Einheimische werden ihre Ortskenntnis und damit „Schleichwege“ nutzen. Die Geschwindigkeit wird auf den Schleichwegen außerorts auf 60 km/h begrenzt.

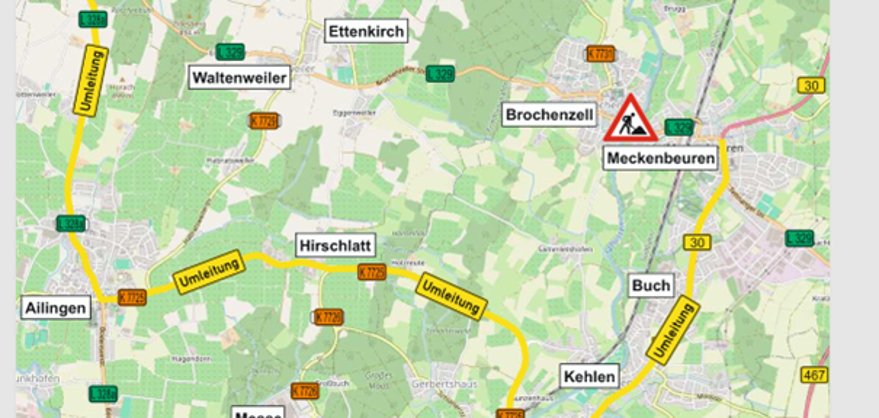

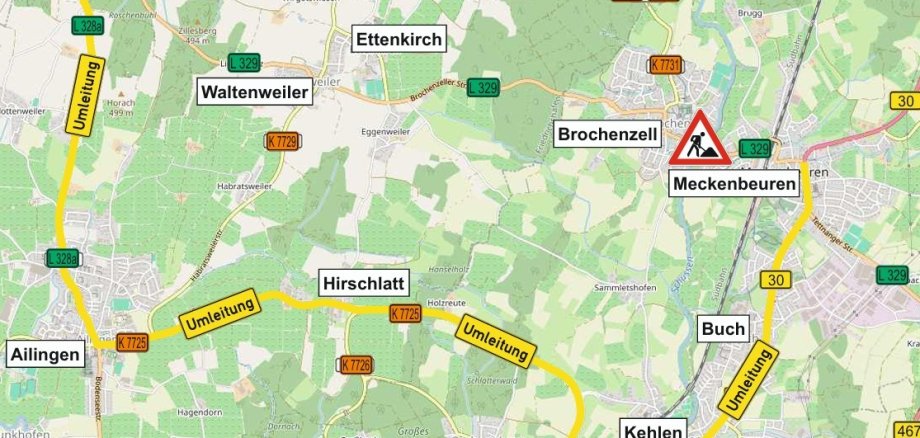

Die Umleitungsskizze finden Interessierte beim Regierungspräsidium:
Wie wird die Verkehrsbelastung für die Ausweichstrecke beurteilt?
Die Geschwindigkeit wird auf den Schleichwegen auf außerorts 60 km/h begrenzt.
Wo wird der Schulbus entlangfahren?
Die Planungen für den Schulbus werden aktuell ausgearbeitet und voraussichtlich nach den Herbstferien vorgestellt.
Aktuelle Anfragen
Bedarfsanforderung für Fußgänger in der Ampelanlage an der Baustelle
Die halbseitige Sperrung der Straße wird voraussichtlich bereits am Mittwoch, 30.09.2026 aufgehoben. Deshalb wird eine Bedarfsampel für Fußgänger als Ersatz für den weggefallenen Fußgängerüberweg entgegen der Planungen vom 23.09.2026 nicht mehr geben.
Es gilt gilt Tempo 30 im Bereich der Brücke, um die Sicherheit der querenden Fußgänger zu erhöhen.
Behinderung durch Parkplätze in der Inselstraße
Die Demarkierung der beiden Parkplätze in der Inselstraße hat Wirkung gezeigt – es gibt weniger Rückstau. Der Fahrbahnbelag soll dort 2027 erneuert werden, da werden die beiden Parkplätze dann auch nicht mehr eingezeichnet.
Beeinträchtigungen auf dem Gehweg an der Baustelle u.a. durch Kabelbrücken
Auf dem Gehweg wurden alle Masten entfernt, welche für die Stromkabel der Ampel nötig waren, aber die Nutzung des Gehwegs stark eingeschränkt haben. Die Kabel wurden an die vorhandene Straßenbeleuchtung gehängt, zwei Masten wurden nach Rücksprache mit dem Grundstückseigentümer auf das Grundstück von Küchenplanung Schöllhorn gestellt, sodass der Gehweg nun wieder vollständig nutzbar ist.
Ist der Seniorennachmittag in der Humpishalle Brochenzell erreichbar?
Ja, da die Sperrung der L329 nur halbseitig ist, so können private PKW, Busse sowie der Bürgerbus Emma oder Taxis die Humpishalle in Brochenzell problemlos erreichen.
An wen wende ich mich mit Fragen?
Wer ist für die Brücke verantwortlich?
Die L 329 ist eine Landesstraße. Deshalb ist das Regierungspräsidium Tübingen verantwortlich. Es handelt sich um eine Baumaßnahme vom Regierungspräsidium Tübingen, Referat 47.3 - Baureferat Süd - Dienstsitz Ravensburg. Die Kontaktdaten vom Regierungspräsidium in Ravensburg sind: Telefon: +49 751 8061800 E-Mail: referat47.3@rpt.bwl.de
Wo finde ich Informationen?
Weitere Informationen zur Baumaßnahme finden Interessierte auf der Internetseite des Regierungspräsidiums Tübingen unter: https://rpt.baden-wuerttemberg.de/abt4/seiten/strassenplanung/l-329-enb-brochenzell/.
Aktuelle Informationen über Straßenbaustellen im Land können Interessierte auf der Internetseite der Straßenverkehrszentrale des Landes Baden-Württemberg unter :https://www.verkehrsinfo-bw.de/ abrufen. Verkehrsinfo-BW gibt es auch als App (kostenlos und ohne Werbung) – Infos unter :https://www.verkehrsinfo-bw.de/verkehrsinfo_app .
Das Regierungspräsidium Tübingen wird zum Beginn der Bauabschnitte mehrmals mit einer gesonderten Pressemitteilung informieren.
Verkehrsführung
Für die Herstellung des Behelfsstegs ist ab Montag, 14. September 2026 eine halbseitige Sperrung der L 329 im Bereich der Baustelle erforderlich.
Der Verkehr wird mit einer Ampel an der Baustelle vorbeigeführt.
Dazu hat das Regierungspräsidium am 11. September eine Pressemeldung herausgegeben
Hintergrund
Die Brückensanierung auf der L 329 in Brochenzell steht im Herbst bevor: Notwendig wurde der Abriss der Brochenzeller Brücke über die Schussen, weil die Brücke im (im Jahr 1961 errichtet) nicht mehr den heutigen technischen Anforderungen entspricht. Der Ersatzneubau ist aufgrund von festgestellten Tragfähigkeitsdefiziten und der Verwendung von spannungsrisskorrosionsgefährdeten Spannstählen sowie des allgemeinen Bauwerkszustandes der bestehenden Brücke erforderlich. Die Fahrbahn auf der neuen Brücke wird mit 7,5 Metern unverändert breit bleiben. Die Brückenmitte wird 1,20 Meter höher und damit hochwassersicherer.
