Vollsperrung der L 329, Bereich Schussenbrücke Brochenzell ab Donnerstag, 12.11.26 ab 9 Uhr

Schulbusverbindung ab Mitte November 2026

Stand 22.10., 10 Uhr

Linie 238 – Ersatzverkehr Brochenzell/Ettenkirch

Aufgrund von Bauarbeiten auf der L 329 (Brückenneubau) kommt es ab Mitte November für voraussichtlich 12 Monate zu Änderungen im Schülerverkehr auf der Linie 238. Für Schüler zwischen Tettnang, Brochenzell und Ettenkirch wird ein Ersatzverkehr eingerichtet.

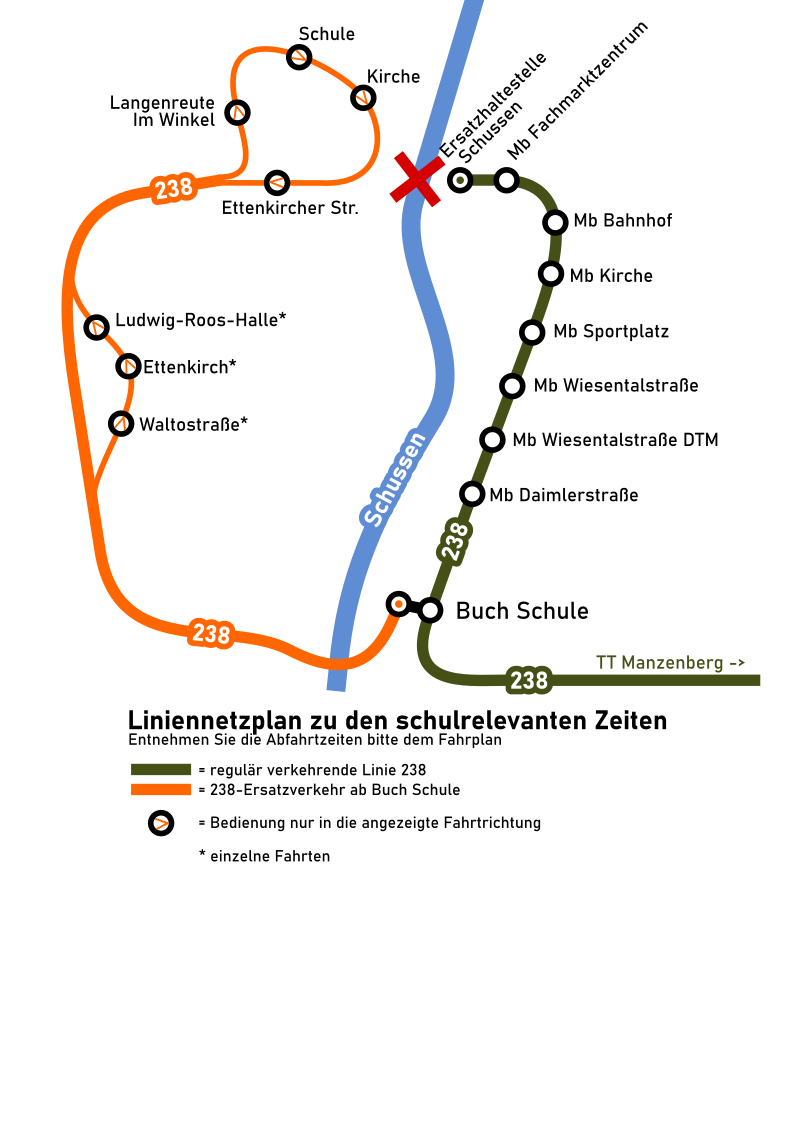

 Liniennetzplan

Von Brochenzell/Ettenkirch nach Tettnang:

Die Schüler fahren mit dem Ersatzverkehr 238 bis Buch Schule und steigen dort in die regulären Anschlusslinien Richtung Tettnang um.

Fahrplan Ersatzverkehr Brochenzell - Buch

Fahrplan Ersatzverkehr Buch - Brochenzell


Von Tettnang nach Brochenzell/Ettenkirch:
Die Schüler fahren mit der regulären Linie 238 / 226 bis Buch Schule und steigen dort in den Ersatzverkehr der Linie 238 um. Die Anschlüsse werden sichergestellt. Ansagen und Zielbeschilderungen unterstützen die Schüler beim Umsteigen. Die reguläre Linie 238 aus bzw. in Richtung Tettnang beginnt und endet an der Haltestelle Brochenzell Schussen. Die dafür eingerichtete Ersatzhaltestelle befindet sich gegenüber der Küchenplanung Schöllhorn GmbH.

Fahrplan Ersatzverkehr Brochenzell Tettnang

Fahrplan Anschlüsse Brochenzell - Tettnang


Linie 239 – Begrenzte Plätze

Aufgrund einer Gewichtsbeschränkung von 3,5 Tonnen auf der Umleitungsstrecke kann die Linie 239 nur mit einem Sprinter (acht Fahrgastplätze) bedient werden. Daher können ausschließlich die Schüler mitfahren, die bereits bisher an den Haltestellen Ettenkirch und Weiler Wendeplatte eingestiegen sind. Der bisherige Fahrgastkreis bleibt unverändert.

Die aktuellen Fahrpläne für die Hin- und Heimfahrten des Ersatzverkehrs, den Fahrplan der regulären Linie 238 von und nach Tettnang mit den entsprechenden Umsteigeverbindungen sowie den Liniennetzplan erhalten Eltern über die Schulen. Außerdem werden sie an den Haltestellen ausgehängt.

Wichtig: Nicht alle Fahrten verkehren täglich.



Haltestellen

Eine Ersatzhaltestelle zum Ein- und Aussteigen wird auf dem Gehweg Brochenzeller Straße Höhe Haus Nr. 36 eingerichtet. Die Ersatzhaltestelle ist in der Nähe der Brücke und auf der „richtigen“ Seite der Straße in der Nähe des Behelfsstegs.

Für die Standzeit nutzt der Bus die ehemalige Bushaltestelle zwischen den Häusern Brochenzeller Straße 20 und Brochenzeller Straße 14.



Von der Ersatzhaltestelle biegt der Bus in die Säntisstraße ab und fährt durch die Neuhaldenstraße und Altmannstraße. Ein Gelenkbus kann hier ebenfalls fahren. Für die Straßen wird beidseitig ein absolutes Halteverbot angeordnet und durch den Gemeindevollzugsdienst kontrolliert, damit der Bus ohne Probleme durchfahren kann.





Presseinformation des Regierungspräsidiums

Die Brücke über die Schussen in Brochenzell im Zuge der L 329 soll durch einen Ersatzneubau ersetzt werden. Für den Fußverkehr wird während der Bauzeit ein Behelfssteg über die Schussen errichtet. Seit September führt das Regierungspräsidium Tübingen vorbereitende Arbeiten für den Ersatzneubau der Brücke sowie die Gründungsarbeiten für den temporären Behelfssteg durch.

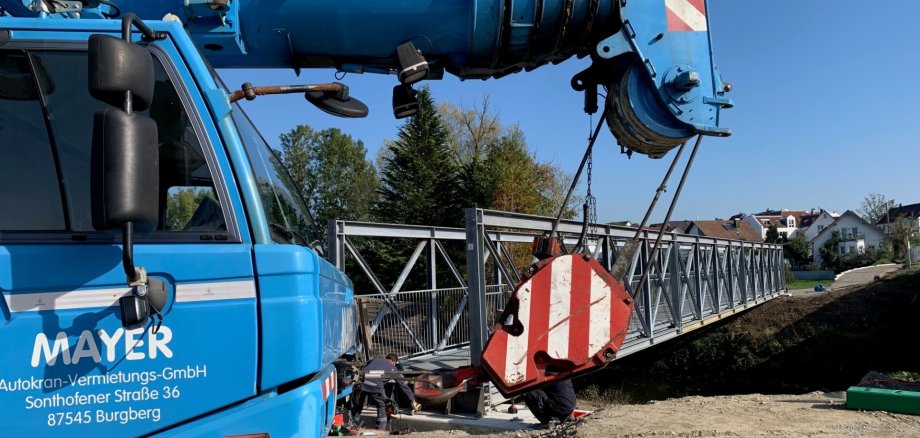

Der rund 40 Meter lange Steg wurde am Dienstag, 20. Oktober 2026 auf die beiden bereits hergestellten Auflagerplatten eingehoben. Nach dem Einheben des Behelfsstegs folgen dann die Straßenbauarbeiten zur Herstellung der Anschlüsse an den bestehenden Gehweg. Diese Arbeiten können weitestgehend ohne Eingriffe in den Verkehrsfluss der L 329 erfolgen.


Verkehrsführung

Ausblick

Mit den Hauptbauarbeiten für den Ersatzneubau der Brücke soll voraussichtlich ab Mitte November 2026 begonnen werden. Für die Hauptarbeiten ist eine Vollsperrung der L 329 im Bereich der Brückenbaustelle bis Herbst 2027 erforderlich.

Über den Beginn der Brückenbauarbeiten wird das Regierungspräsidium Tübingen rechtzeitig mit einer weiteren Pressemitteilung informieren.

Hintergrundinformationen

Weitere Informationen zur Baumaßnahme finden Sie auf der Internetseite des Regierungspräsidiums Tübingen unter: https://rpt.baden-wuerttemberg.de/abt4/seiten/strassenplanung/l-329-enb-brochenzell/.

Aktuelle Informationen über Straßenbaustellen im Land können Interessierte auf der Internetseite der Straßenverkehrszentrale des Landes Baden-Württemberg unter Externer Link https://www.verkehrsinfo-bw.de/ abrufen.






Ablauf der Arbeiten

Welche Arbeiten laufen gerade an der Brochenzeller Brücke?

Der zweieinhalb Meter breite Behelfssteg für Fußgänger und Radfahrer aus Stahlfertigteilen wurde am 20.10. errichtet. Damit bleibt die wichtige Verbindung für den Fuß- und Radverkehr zwischen den Ortsteilen Brochenzell und Meckenbeuren während der Bauzeit erhalten.

Bauzeitenplan

Laut Regierungspräsidium befindet sich der Ersatzneubau der Schussenbrücke nach wie vor im Bauzeitenplan. Der aktuelle Bauabschnitt (Errichtung des Behelfsstegs) läuft bis ca. Mitte Oktober, dann ist die Baustelle bis 16.11.26 offen für den Verkehr.

Später erfolgt die Vollsperrung ab 16. November wegen Abriss der Brücke.

Wie kommt man ab November 2026 über die Schussen?

Der Behelfssteg für Fußgänger und Radfahrer neben der bestehenden Brücke wurde rechtzeitig zum Abriss Mitte November fertig. Brücken über die Schussen für den motorisierten Verkehr gibt es in Kehlen und Weiler. Die Bauarbeiten für den Ersatz des Sammletshofer Steg, eine weitere Fußgängerbrücke, sind im Plan.

Wo wird die Umleitung langführen?

Die Umleitung wird durch das Regierungspräsidium Tübingen festgelegt. Aus Richtung Meckenbeuren führt die Umleitung über die B 30 nach Buch und Kehlen, weiter über die K 7725 nach Hirschlatt und Ailingen sowie über die L 328a bei Blankenried zurück zur L 329 nach Brochenzell. In der Gegenrichtung erfolgt die Umleitung entsprechend. Das Regierungspräsidium Tübingen bittet die Verkehrsteilnehmenden um Verständnis für die mit der Maßnahme zusammenhängenden Beeinträchtigungen und um gegenseitige Rücksichtnahme.

Trotzdem wird die Verkehrsbelastung rund um die Ausweichbrücken hoch sein, denn viele Einheimische werden ihre Ortskenntnis und damit „Schleichwege“ nutzen. Die Geschwindigkeit wird auf den Schleichwegen außerorts auf 60 km/h begrenzt.

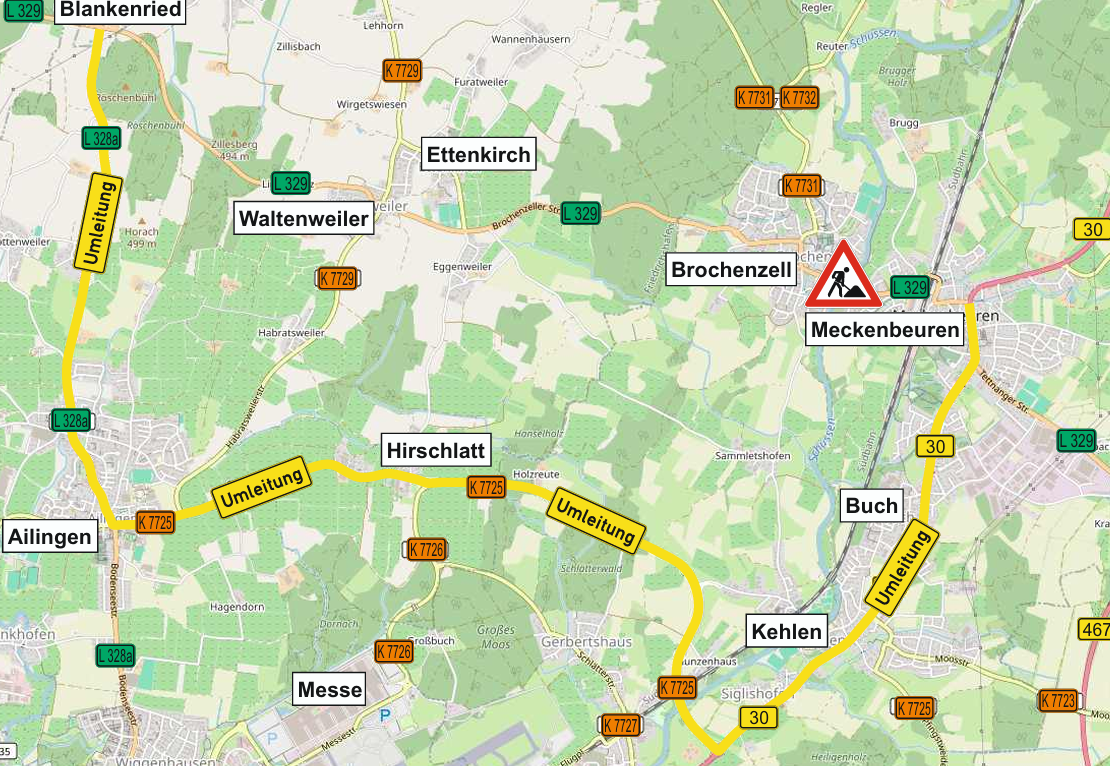

Die Umleitungsskizze finden Interessierte beim Regierungspräsidium:

Wie wird die Verkehrsbelastung für die Ausweichstrecke beurteilt?

Die Geschwindigkeit wird auf den Schleichwegen auf außerorts 60 km/h begrenzt.

An wen wende ich mich mit Fragen?

Wer ist für die Brücke verantwortlich?

Die L 329 ist eine Landesstraße. Deshalb ist das Regierungspräsidium Tübingen verantwortlich. Es handelt sich um eine Baumaßnahme vom Regierungspräsidium Tübingen, Referat 47.3 - Baureferat Süd - Dienstsitz Ravensburg. Die Kontaktdaten vom Regierungspräsidium in Ravensburg sind: Telefon: +49 751 8061800 E-Mail: referat47.3@rpt.bwl.de

Wo finde ich Informationen?

Weitere Informationen zur Baumaßnahme finden Interessierte auf der Internetseite des Regierungspräsidiums Tübingen unter: https://rpt.baden-wuerttemberg.de/abt4/seiten/strassenplanung/l-329-enb-brochenzell/.

Aktuelle Informationen über Straßenbaustellen im Land können Interessierte auf der Internetseite der Straßenverkehrszentrale des Landes Baden-Württemberg unter :https://www.verkehrsinfo-bw.de/ abrufen. Verkehrsinfo-BW gibt es auch als App (kostenlos und ohne Werbung) – Infos unter :https://www.verkehrsinfo-bw.de/verkehrsinfo_app .

Das Regierungspräsidium Tübingen wird zum Beginn der Bauabschnitte mehrmals mit einer gesonderten Pressemitteilung informieren.


Hintergrund

Die Brückensanierung auf der L 329 in Brochenzell steht im Herbst bevor: Notwendig wurde der Abriss der Brochenzeller Brücke über die Schussen, weil die Brücke im (im Jahr 1961 errichtet) nicht mehr den heutigen technischen Anforderungen entspricht. Der Ersatzneubau ist aufgrund von festgestellten Tragfähigkeitsdefiziten und der Verwendung von spannungsrisskorrosionsgefährdeten Spannstählen sowie des allgemeinen Bauwerkszustandes der bestehenden Brücke erforderlich. Die Fahrbahn auf der neuen Brücke wird mit 7,5 Metern unverändert breit bleiben. Die Brückenmitte wird 1,20 Meter höher und damit hochwassersicherer.
